Bagaimana Proses Pemasangan IPAL Klinik dari Survey hingga Siap Digunakan?

Proses pemasangan IPAL klinik dari survey, instalasi unit, hingga persiapan sistem untuk digunakan

Pemasangan IPAL klinik tidak dimulai ketika tangki tiba di lokasi. Sebelum unit dipasang, ada sejumlah tahapan yang perlu dilakukan agar sistem pengolahan air limbah sesuai dengan kebutuhan fasilitas, kondisi lahan, jalur perpipaan, dan rencana operasional klinik.

Bagi pemilik atau pengelola klinik, memahami proses ini penting agar tidak hanya berfokus pada harga atau ukuran tangki. Bagi staf yang ditugaskan mencari vendor, pemahaman mengenai tahapan pemasangan membantu menentukan data apa saja yang perlu disiapkan. Sementara bagi kontraktor, informasi ini dapat membantu mengoordinasikan pekerjaan IPAL dengan pekerjaan sipil, plumbing, dan elektrikal di proyek.

Secara umum, proses pemasangan IPAL klinik dapat digambarkan sebagai berikut:

Pengumpulan data → Survey lokasi → Engineering & desain → Persiapan lokasi → Fabrikasi/mobilisasi → Instalasi unit & perpipaan → Instalasi equipment → Testing → Commissioning → Serah terima dan pengoperasian

Lalu, bagaimana setiap tahap tersebut dilakukan?

Apa Saja yang Dilakukan Sebelum Pemasangan IPAL Klinik?

Sebelum menentukan unit dan melakukan pekerjaan instalasi, kebutuhan proyek perlu dipahami terlebih dahulu. Tahap awal ini bertujuan agar sistem yang dipasang tidak hanya sesuai kapasitas pengolahan, tetapi juga dapat ditempatkan dan dioperasikan dengan baik di lokasi klinik.

1. Mengidentifikasi kebutuhan klinik

Data pertama yang perlu diketahui adalah kondisi operasional klinik.

Beberapa informasi yang dapat menjadi bahan perencanaan antara lain:

  • jenis dan layanan klinik;
  • jumlah pengguna atau pasien;
  • jumlah tenaga kerja;
  • jumlah bed apabila terdapat layanan rawat inap;
  • jam operasional;
  • fasilitas penunjang;
  • sumber air bersih;
  • perkiraan penggunaan air;
  • sumber-sumber air limbah;
  • kondisi sistem plumbing yang sudah tersedia.

Data tersebut membantu memberikan gambaran mengenai jumlah dan karakteristik air limbah yang perlu ditangani.

Kapasitas IPAL sebaiknya tidak ditentukan hanya dengan pendekatan seperti “klinik memiliki sekian kamar berarti membutuhkan tangki sekian liter”. Kebutuhan aktual perlu dianalisis berdasarkan data proyek dan kondisi operasional.

2. Mengidentifikasi sumber air limbah

Selanjutnya, perlu dipetakan dari mana air limbah berasal dan bagaimana alirannya menuju sistem pengolahan.

Contohnya dapat berasal dari:

  • toilet;
  • wastafel;
  • ruang pelayanan tertentu;
  • area pencucian;
  • pantry;
  • fasilitas penunjang lainnya.

Pemetaan ini penting karena tidak semua sumber air limbah memiliki karakteristik yang sama. Jika terdapat aliran dengan karakteristik khusus, kebutuhan pengolahan awal atau pengaturan jalurnya perlu dipertimbangkan dalam tahap engineering.

3. Menentukan area untuk IPAL

Lokasi pemasangan juga perlu diperiksa sejak awal.

Area IPAL harus mempertimbangkan beberapa hal, seperti:

  • luas lahan;
  • akses menuju lokasi;
  • kondisi permukaan dan elevasi;
  • jalur pipa inlet;
  • jalur outlet;
  • akses untuk perawatan;
  • kebutuhan listrik;
  • keamanan unit;
  • kemungkinan mobilisasi tangki dan equipment.

Dengan demikian, proses pemasangan tidak hanya menjawab pertanyaan “IPAL-nya menggunakan tangki apa?”, tetapi juga “di mana unit akan ditempatkan dan bagaimana seluruh sistem terhubung dengan fasilitas klinik?”

Mengapa Survey Lokasi Penting dalam Pemasangan IPAL Klinik?

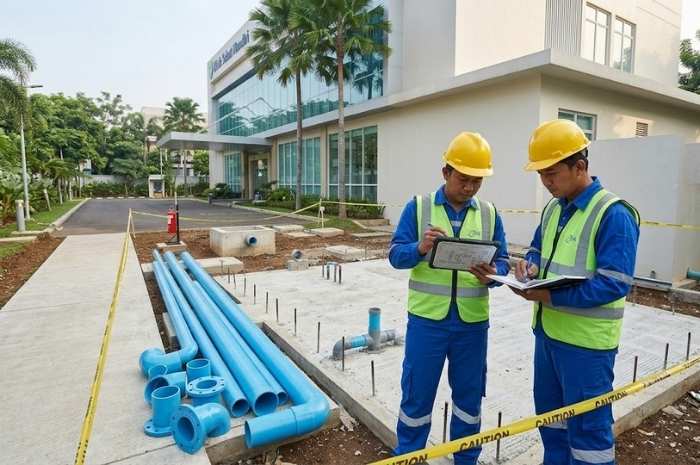

Teknisi melakukan survey lokasi untuk menentukan area dan elevasi pemasangan IPAL klinik

Survey merupakan salah satu tahap penting sebelum pekerjaan pemasangan dilakukan. Dari survey, vendor dan tim proyek dapat memahami kondisi aktual di lapangan dan membandingkannya dengan data atau gambar yang tersedia.

Tanpa survey yang memadai, terdapat risiko desain tidak sesuai dengan kondisi aktual, jalur pipa sulit diterapkan, akses mobilisasi bermasalah, atau area maintenance tidak tersedia.

Akses mobilisasi dan lokasi proyek juga perlu dipertimbangkan sebelum menentukan metode pemasangan IPAL klinik. Untuk fasilitas kesehatan yang berada di wilayah Jawa Timur, khususnya Nganjuk, Anda dapat melihat informasi mengenai jasa pemasangan IPAL klinik di Nganjuk sebagai referensi layanan konsultasi, perencanaan, pengiriman unit, dan instalasi sesuai kebutuhan proyek.

Selain kondisi lahan dan akses mobilisasi, jangkauan layanan juga perlu diperhatikan sebelum menentukan penyedia jasa pemasangan IPAL klinik. Untuk proyek fasilitas kesehatan di berbagai daerah di Indonesia, Anda dapat melihat informasi jasa pembuatan dan pemasangan IPAL klinik nasional guna memahami tahapan layanan mulai dari konsultasi teknis dan perencanaan, hingga pengiriman unit, instalasi, serta commissioning sesuai kebutuhan proyek.

Untuk fasilitas kesehatan yang berada di Daerah Istimewa Yogyakarta, Anda dapat melihat informasi jasa pembuatan dan pemasangan IPAL klinik di Yogyakarta untuk mengetahui cakupan layanan serta proses perencanaan dan instalasi yang dapat disesuaikan dengan kondisi proyek.

Apa saja yang diperiksa saat survey?

Kondisi dan luas area

Tim perlu mengetahui apakah area yang direncanakan cukup untuk unit IPAL beserta ruang yang diperlukan di sekitarnya.

Jangan hanya menghitung ukuran tangki. Pertimbangkan pula ruang untuk:

  • sambungan perpipaan;
  • pompa;
  • blower;
  • panel;
  • akses pemeriksaan;
  • pengoperasian;
  • perawatan.

Elevasi lokasi

Elevasi berpengaruh terhadap arah dan cara aliran air limbah.

Jika memungkinkan, aliran dapat dirancang dengan memanfaatkan gravitasi. Namun pada kondisi tertentu, pompa mungkin diperlukan untuk memindahkan air limbah dari satu titik ke titik lainnya.

Karena itu, perbedaan elevasi antara sumber limbah, unit pengolahan, dan outlet perlu diketahui sebelum layout ditetapkan.

Jalur inlet dan outlet

Survey juga perlu mengidentifikasi titik masuk air limbah ke IPAL dan jalur keluarnya air olahan.

Hal ini penting untuk menghindari perubahan jalur perpipaan secara besar-besaran setelah pekerjaan konstruksi berjalan.

Akses mobilisasi

Ukuran unit IPAL tidak hanya berhubungan dengan kapasitas. Unit juga harus dapat dibawa ke lokasi dan ditempatkan dengan metode yang memungkinkan.

Untuk klinik yang berada di area padat, bangunan bertingkat, gang sempit, atau lokasi dengan akses terbatas, aspek mobilisasi perlu dipertimbangkan sejak tahap perencanaan.

Akses maintenance

Area di sekitar IPAL sebaiknya tidak diperlakukan sebagai ruang yang hanya digunakan ketika instalasi berlangsung.

Operator tetap membutuhkan akses untuk melakukan pemeriksaan, pembersihan, penggantian komponen, dan kegiatan pemeliharaan setelah sistem beroperasi.

Bagaimana Menentukan Layout dan Jalur Pipa Sebelum IPAL Dipasang?

Setelah data lokasi diperoleh, tahap berikutnya adalah menentukan layout sistem.

Pada tahap ini, hubungan antara bangunan klinik dan IPAL perlu dipahami secara keseluruhan.

Secara sederhana, alurnya dapat digambarkan sebagai:

Sumber air limbah → perpipaan → unit awal/pengolahan → proses pengolahan → unit akhir → outlet

Namun konfigurasi aktual dapat berbeda tergantung hasil engineering dan kebutuhan masing-masing proyek.

Perhatikan arah aliran

Jalur pipa perlu dirancang agar air limbah dapat mengalir menuju unit pengolahan dengan baik.

Kemiringan pipa, elevasi, panjang jalur, perubahan arah, dan kebutuhan pompa menjadi bagian yang perlu dipertimbangkan.

Tentukan posisi bak kontrol dan titik akses

Bak kontrol atau titik akses diperlukan agar sistem perpipaan lebih mudah diperiksa ketika terjadi penyumbatan atau gangguan.

Penempatan akses yang tepat juga membantu kegiatan pemeliharaan di kemudian hari.

Perhatikan posisi outlet

Jalur outlet harus direncanakan sejak awal, bukan baru ditentukan setelah IPAL selesai dipasang.

Posisi outlet harus disesuaikan dengan kondisi lokasi dan ketentuan pembuangan yang berlaku untuk proyek tersebut.

Sesuaikan desain dengan kondisi lahan

Setiap klinik memiliki kondisi lahan yang berbeda. Ada klinik dengan area cukup luas, tetapi ada pula yang harus menempatkan IPAL pada lahan terbatas.

Karena itu, desain sistem perlu mempertimbangkan lahan, kapasitas, jenis limbah, kebutuhan operasional, dan kondisi proyek secara keseluruhan.

Untuk pembahasan yang lebih khusus mengenai faktor-faktor tersebut, Anda dapat melihat desain IPAL klinik sesuai kebutuhan lahan, kapasitas, dan jenis limbah.

Apa yang Perlu Dikoordinasikan antara Vendor IPAL dan Kontraktor?

Pada proyek pembangunan atau renovasi klinik, pemasangan IPAL sering menjadi bagian dari pekerjaan yang harus terintegrasi dengan pekerjaan kontraktor lain.

Karena itu, koordinasi sebaiknya dilakukan sejak tahap desain.

Beberapa hal yang perlu diselaraskan antara vendor IPAL dan kontraktor antara lain:

  • posisi unit IPAL;
  • ukuran dan elevasi area;
  • pondasi;
  • jalur perpipaan;
  • sleeve atau penetrasi;
  • titik inlet dan outlet;
  • kebutuhan pompa;
  • jalur kabel;
  • panel listrik;
  • kebutuhan air dan listrik;
  • akses mobilisasi;
  • pekerjaan finishing di sekitar unit.

Koordinasi sejak awal membantu mengurangi risiko pekerjaan yang sudah selesai harus dibongkar atau diubah karena layout IPAL baru ditentukan setelah pekerjaan bangunan berjalan.

Baca juga: IPAL Klinik Terdekat dari Lokasi Anda

Apa yang Disiapkan Sebelum Unit IPAL Dikirim ke Lokasi?

Setelah kebutuhan dan kondisi lokasi diketahui, tahap berikutnya adalah engineering dan persiapan unit.

Engineering dan desain

Tim engineering menyusun sistem berdasarkan data proyek yang telah dikumpulkan.

Beberapa hal yang dapat menjadi bagian dari proses ini antara lain:

  • kapasitas pengolahan;
  • konfigurasi unit;
  • dimensi;
  • layout;
  • jalur perpipaan;
  • kebutuhan equipment;
  • kebutuhan elektrikal;
  • kebutuhan pekerjaan sipil.

Tujuannya adalah menghasilkan sistem yang dapat diterapkan pada kondisi aktual proyek.

Fabrikasi unit

Setelah desain ditetapkan, unit dan komponen IPAL dapat masuk ke tahap fabrikasi atau persiapan pengadaan sesuai spesifikasi proyek.

Tahap ini dapat mencakup persiapan:

  • tangki;
  • perpipaan;
  • pompa;
  • blower;
  • diffuser atau komponen aerasi;
  • panel;
  • perlengkapan pendukung lainnya.

Pemeriksaan kesiapan sebelum mobilisasi

Sebelum unit dikirim, perlu dipastikan bahwa area proyek juga sudah siap.

Idealnya, vendor dan tim proyek memiliki checklist yang mencakup:

  • kesiapan lokasi;
  • akses mobilisasi;
  • pondasi atau area penempatan;
  • jalur pipa;
  • kebutuhan listrik;
  • titik inlet;
  • titik outlet;
  • equipment;
  • material pendukung.

Dengan demikian, ketika unit tiba di lokasi, pekerjaan dapat langsung masuk ke tahap instalasi sesuai rencana.

Bagaimana Tahapan Pemasangan IPAL Klinik di Lokasi?

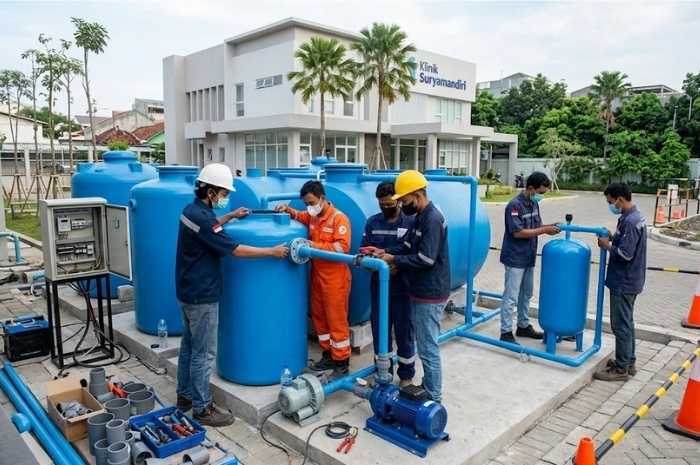

Teknisi memasang unit IPAL, perpipaan, pompa, dan blower di area klinik

Setelah area dan unit siap, pekerjaan pemasangan dapat dilakukan.

Urutan aktual dapat berbeda sesuai desain dan kondisi proyek, tetapi secara umum tahapannya meliputi beberapa pekerjaan berikut.

1. Persiapan area pemasangan

Area dibersihkan dan dipastikan sesuai dengan kebutuhan penempatan unit.

Jika diperlukan pekerjaan sipil, pekerjaan tersebut diselesaikan terlebih dahulu atau dilakukan sesuai urutan yang telah ditetapkan dalam metode kerja.

2. Pekerjaan pondasi atau struktur pendukung

Unit IPAL membutuhkan tempat penempatan yang sesuai dengan desain.

Jenis pekerjaan sipil bergantung pada jenis unit, kondisi tanah, metode pemasangan, serta desain proyek.

Pada sistem tertentu, pekerjaan dapat melibatkan:

  • pondasi;
  • lantai kerja;
  • struktur pendukung;
  • galian;
  • dinding pelindung;
  • atau pekerjaan konstruksi lainnya.

3. Penempatan unit atau tangki IPAL

Setelah area siap, unit diposisikan sesuai layout.

Pada tahap ini, posisi unit harus diperiksa kembali terhadap:

  • elevasi;
  • orientasi inlet;
  • orientasi outlet;
  • posisi sambungan;
  • ruang maintenance;
  • jalur equipment.

Penempatan yang kurang tepat dapat menyulitkan pekerjaan perpipaan dan maintenance berikutnya.

4. Pemasangan perpipaan

Selanjutnya dilakukan pemasangan jalur pipa.

Pekerjaan ini dapat mencakup:

  • pipa inlet;
  • pipa antar-unit;
  • pipa outlet;
  • pipa overflow bila diperlukan;
  • pipa udara;
  • jalur pendukung lainnya.

Setiap sambungan perlu diperiksa agar tidak terjadi kebocoran atau kesalahan arah aliran.

5. Instalasi pompa dan blower

Jika desain membutuhkan pompa dan blower, equipment tersebut dipasang sesuai konfigurasi sistem.

Hal yang perlu diperhatikan antara lain:

  • posisi equipment;
  • koneksi pipa;
  • koneksi listrik;
  • akses pemeriksaan;
  • perlindungan equipment;
  • dan kemudahan maintenance.

6. Instalasi panel dan elektrikal

Equipment yang menggunakan tenaga listrik memerlukan koneksi elektrikal yang sesuai.

Pekerjaan dapat meliputi:

  • panel kontrol;
  • kabel;
  • koneksi pompa;
  • koneksi blower;
  • sistem proteksi;
  • dan perangkat kontrol lainnya sesuai desain.

Untuk proyek klinik, koordinasi dengan pekerjaan elektrikal bangunan perlu dilakukan agar kebutuhan daya dan jalur instalasi tidak saling mengganggu.

7. Pemeriksaan keseluruhan instalasi

Setelah pemasangan fisik selesai, seluruh sistem perlu diperiksa sebelum masuk tahap pengujian.

Pemeriksaan dapat meliputi:

  • posisi unit;
  • sambungan pipa;
  • arah aliran;
  • sambungan equipment;
  • sistem elektrikal;
  • akses maintenance;
  • potensi kebocoran;
  • dan kesesuaian dengan desain.

Apa yang Dilakukan Setelah Instalasi IPAL Klinik Selesai?

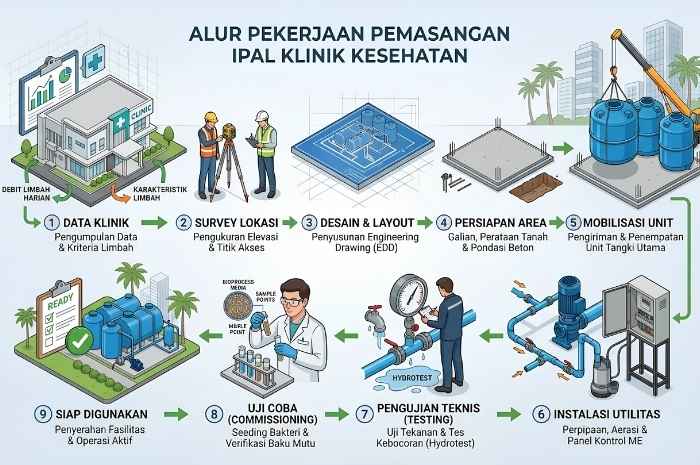

Alur pemasangan IPAL klinik mulai dari survey lokasi, instalasi, testing hingga commissioning

Pemasangan fisik bukan berarti proyek langsung selesai.

Sistem perlu diuji untuk memastikan setiap bagian dapat bekerja sesuai fungsi yang direncanakan.

Testing

Testing dilakukan untuk memeriksa fungsi komponen dan instalasi.

Beberapa hal yang dapat diperiksa antara lain:

  • pompa;
  • blower;
  • panel;
  • perpipaan;
  • aliran air;
  • sambungan;
  • dan fungsi unit pengolahan.

Commissioning

Commissioning merupakan tahap ketika sistem dijalankan dan diperiksa sebagai satu kesatuan.

Tujuannya bukan sekadar memastikan tangki sudah terpasang, tetapi memastikan sistem dapat dioperasikan sesuai desain dan prosedur yang ditetapkan.

Pelatihan operator

Jika termasuk dalam lingkup pekerjaan, operator klinik perlu mendapatkan informasi mengenai:

  • cara menjalankan sistem;
  • pemeriksaan rutin;
  • penggunaan equipment;
  • parameter operasional;
  • prosedur keselamatan;
  • dan tindakan ketika terjadi gangguan.

Hal ini penting karena keberhasilan IPAL tidak hanya bergantung pada desain dan instalasi, tetapi juga pada pengoperasian dan pemeliharaan setelah sistem digunakan.

Serah terima

Setelah pekerjaan dan pengujian selesai, dilakukan proses serah terima sesuai scope proyek.

Dokumen yang perlu diperhatikan dapat mencakup gambar teknis, manual pengoperasian, informasi equipment, hasil pengujian, atau dokumen lain yang disepakati dalam kontrak.

Berapa Lama Proses Pemasangan IPAL Klinik?

Tidak ada satu durasi yang dapat diterapkan untuk seluruh proyek pemasangan IPAL klinik.

Lama pekerjaan dapat dipengaruhi oleh:

  • kapasitas IPAL;
  • jumlah dan konfigurasi unit;
  • kondisi lahan;
  • pekerjaan sipil;
  • panjang jalur perpipaan;
  • akses mobilisasi;
  • kebutuhan elektrikal;
  • kondisi sistem plumbing eksisting;
  • kesiapan lokasi;
  • dan lingkup pekerjaan yang disepakati.

Karena itu, estimasi waktu sebaiknya diberikan setelah kebutuhan dan kondisi lokasi diketahui.

Untuk klinik yang sedang dibangun, perencanaan IPAL sejak awal juga dapat membantu mengintegrasikan pekerjaan IPAL dengan pekerjaan struktur, plumbing, dan elektrikal sehingga tidak harus melakukan banyak penyesuaian ketika bangunan sudah hampir selesai.

Apa Saja yang Perlu Disiapkan Klinik Sebelum Vendor Datang?

Bagi owner atau staf yang sedang mencari vendor IPAL, tahap ini dapat menjadi checklist awal.

Data mengenai klinik

Siapkan informasi seperti:

  • jenis klinik;
  • layanan yang tersedia;
  • jumlah pengguna/pasien;
  • jumlah tenaga kerja;
  • jumlah bed jika ada;
  • jam operasional;
  • fasilitas penunjang;
  • perkiraan penggunaan air.

Data lokasi

Jika memungkinkan, siapkan:

  • alamat lokasi;
  • site plan;
  • denah bangunan;
  • foto area calon lokasi IPAL;
  • foto akses menuju lokasi;
  • posisi saluran air limbah;
  • posisi outlet;
  • informasi elevasi jika tersedia;
  • informasi kondisi sistem plumbing eksisting.

Informasi yang berkaitan dengan proyek

Jika klinik masih dalam tahap pembangunan atau renovasi, siapkan pula:

  • gambar plumbing;
  • layout MEP;
  • gambar struktur;
  • rencana pekerjaan sipil;
  • dan informasi jadwal pembangunan.

Semakin lengkap informasi awal yang diberikan, semakin mudah tim teknis memahami kondisi proyek sebelum melakukan survey.

Apa yang Harus Ditanyakan kepada Vendor Sebelum Menyetujui Pemasangan IPAL Klinik?

Jangan hanya bertanya:

“Berapa harga IPAL untuk klinik?”

Pertanyaan tersebut penting, tetapi belum cukup untuk membandingkan penawaran secara objektif.

Lebih baik tanyakan pula:

1. Apakah survey lokasi dilakukan sebelum menentukan sistem?

Survey membantu vendor memahami kondisi aktual proyek.

2. Bagaimana kapasitas IPAL ditentukan?

Pastikan kapasitas tidak hanya ditentukan berdasarkan ukuran tangki atau perkiraan yang tidak memiliki dasar data.

3. Apakah vendor menyediakan desain atau layout?

Desain diperlukan untuk mengetahui bagaimana unit akan ditempatkan dan dihubungkan dengan sistem plumbing.

4. Apa saja yang termasuk dalam scope pekerjaan?

Tanyakan secara spesifik apakah penawaran mencakup:

  • unit IPAL;
  • transportasi;
  • pekerjaan sipil;
  • perpipaan;
  • pompa;
  • blower;
  • panel;
  • instalasi;
  • testing;
  • commissioning;
  • dan pelatihan operator.

5. Bagaimana proses setelah IPAL selesai dipasang?

Tanyakan apakah terdapat prosedur testing, commissioning, serah terima, dan dukungan setelah pemasangan.

6. Bagaimana sistem dirawat setelah beroperasi?

IPAL membutuhkan pengoperasian dan perawatan secara berkala. Karena itu, aspek after-sales sebaiknya dibicarakan sejak awal.

Apa Kesalahan yang Perlu Dihindari Saat Memasang IPAL Klinik?

Beberapa kesalahan dapat dicegah jika perencanaan dilakukan sejak awal.

1. Membeli tangki sebelum mengetahui kondisi lokasi

Ukuran tangki belum tentu dapat langsung diterapkan pada setiap lokasi.

2. Menentukan kapasitas hanya berdasarkan jumlah bed

Jumlah bed dapat menjadi salah satu data, tetapi kebutuhan sistem perlu dilihat bersama faktor lain seperti penggunaan air dan pola operasional.

3. Tidak memperhitungkan elevasi

Kesalahan dalam memahami elevasi dapat membuat aliran gravitasi tidak berjalan seperti yang direncanakan atau menyebabkan kebutuhan pompa baru diketahui belakangan.

4. Tidak merencanakan jalur pipa

Unit IPAL yang sudah terpasang tetap membutuhkan koneksi dengan sumber limbah dan outlet.

5. Mengabaikan akses maintenance

Area yang cukup untuk pemasangan belum tentu cukup untuk pengoperasian dan perawatan.

6. Tidak memperjelas scope pekerjaan vendor

Dua penawaran dengan harga berbeda belum tentu memiliki lingkup pekerjaan yang sama. Pastikan item pekerjaan dan tanggung jawab masing-masing pihak tertulis dengan jelas.

7. Menganggap pemasangan selesai ketika tangki sudah ditempatkan

Sistem masih perlu melalui pemeriksaan, testing, dan commissioning sebelum digunakan secara normal.

Bagaimana dengan Regulasi dan Baku Mutu Air Limbah Klinik?

Aspek regulasi tetap perlu diperhatikan dalam perencanaan dan pengoperasian IPAL, tetapi ketentuan yang berlaku perlu dilihat berdasarkan karakteristik kegiatan dan jenis air limbah yang dihasilkan.

Untuk konteks air limbah domestik, Permen LH/BPLH Nomor 11 Tahun 2025 tentang Baku Mutu Air Limbah dan Standar Teknologi Pengolahan Air Limbah untuk Air Limbah Domestik berlaku sejak 9 September 2025. Peraturan tersebut mengatur antara lain penanggung jawab usaha, pengolahan air limbah, baku mutu, standar teknologi pengolahan, dan perubahan persetujuan lingkungan. Peraturan ini juga mencabut Permen LHK P.68/2016 mengenai baku mutu air limbah domestik.

Karena itu, artikel atau penawaran IPAL yang masih menggunakan P.68/2016 sebagai satu-satunya acuan regulasi yang berlaku perlu diperiksa kembali.

Di sisi lain, persyaratan teknis fasilitas pelayanan kesehatan dapat memiliki ketentuan tersendiri. Misalnya, regulasi Kementerian Kesehatan memuat persyaratan teknis terkait pengelolaan air limbah pada fasilitas pelayanan kesehatan.

Kesimpulannya, kepatuhan IPAL tidak cukup dinilai hanya dari jenis tangki atau teknologi pengolahannya. Kondisi fasilitas, jenis air limbah, titik pembuangan, persyaratan lingkungan yang berlaku, dan ketentuan teknis terkait perlu diperiksa sesuai proyek.

Untuk kebutuhan regulasi yang spesifik, sebaiknya dilakukan verifikasi terhadap ketentuan terbaru yang berlaku pada lokasi dan jenis kegiatan klinik.

Apakah Pemasangan IPAL Selesai Setelah Sistem Beroperasi?

Belum tentu.

Setelah commissioning dan serah terima, sistem memasuki tahap operasional. Pada tahap ini, operator perlu memastikan IPAL mendapatkan perawatan sesuai kebutuhan.

Beberapa kegiatan yang dapat menjadi bagian dari pemeliharaan antara lain:

  • pemeriksaan equipment;
  • pemeriksaan pompa;
  • pemeriksaan blower;
  • pengecekan perpipaan;
  • pembersihan komponen tertentu;
  • pemeriksaan kondisi unit;
  • pemantauan operasional;
  • dan tindakan pemeliharaan sesuai kebutuhan sistem.

Perawatan yang terencana membantu menjaga sistem tetap dapat digunakan dan memudahkan identifikasi gangguan sejak awal.

Untuk pembahasan lebih lanjut mengenai tahap setelah pemasangan, lihat panduan perawatan IPAL klinik.

Checklist Singkat Pemasangan IPAL Klinik

Sebelum proyek berjalan, owner, staf, dan kontraktor dapat menggunakan checklist berikut:

Tahap perencanaan

  • Data klinik tersedia
  • Sumber air limbah telah dipetakan
  • Perkiraan debit telah dianalisis
  • Area calon IPAL tersedia
  • Jalur inlet dan outlet diketahui
  • Kondisi elevasi diperiksa

Tahap desain

  • Kapasitas ditentukan berdasarkan data proyek
  • Layout tersedia
  • Jalur perpipaan direncanakan
  • Kebutuhan pompa ditentukan
  • Kebutuhan blower dan elektrikal ditentukan
  • Akses maintenance diperhitungkan

Tahap pemasangan

  • Area siap
  • Pekerjaan sipil selesai sesuai kebutuhan
  • Unit ditempatkan sesuai layout
  • Pipa inlet dan outlet terpasang
  • Equipment terpasang
  • Panel dan elektrikal terhubung
  • Sambungan diperiksa

Tahap akhir

  • Testing dilakukan
  • Commissioning dilakukan
  • Operator mendapatkan pengarahan
  • Dokumen serah terima tersedia
  • Rencana perawatan tersedia

Pemasangan IPAL Klinik Dimulai Sebelum Tangki Dipasang

Pemasangan IPAL klinik bukan sekadar proses membawa tangki ke lokasi kemudian menghubungkannya dengan pipa.

Proses yang baik dimulai dari pengumpulan data kebutuhan klinik, identifikasi sumber air limbah, survey lokasi, penentuan kapasitas dan layout, perencanaan jalur perpipaan, engineering, persiapan unit, instalasi, testing, hingga commissioning dan serah terima.

Bagi owner klinik, pemahaman terhadap tahapan tersebut membantu menentukan apa yang perlu dipersiapkan sebelum menghubungi vendor.

Bagi staf atau karyawan yang ditugaskan mencari IPAL, checklist di atas dapat digunakan untuk mengumpulkan data dan membandingkan scope pekerjaan vendor.

Sementara bagi kontraktor, pemahaman mengenai urutan pemasangan membantu mengoordinasikan pekerjaan IPAL dengan pekerjaan sipil, plumbing, dan elektrikal.

Yang tidak kalah penting, jangan menentukan sistem hanya berdasarkan ukuran tangki atau harga penawaran. Kebutuhan IPAL perlu disesuaikan dengan kondisi klinik dan lokasi pemasangannya.

Butuh Konsultasi Pemasangan IPAL Klinik?

Jika Anda masih bingung menentukan kebutuhan IPAL, kapasitas, posisi pemasangan, jalur perpipaan, atau menghadapi permasalahan pada sistem IPAL klinik, Anda dapat berkonsultasi terlebih dahulu.
